1.安装前对准备工作的检查 在安装前,应检查进场道路是否畅通,必要时应修建简易运输通道与各安装点连接,施工场地布置应满足安全文明施工的要求。同时还应检查施工机具状况,确保机具状态良好。高压设备到达现场前,配电室、电缆沟、基础槽钢应已完全竣工。

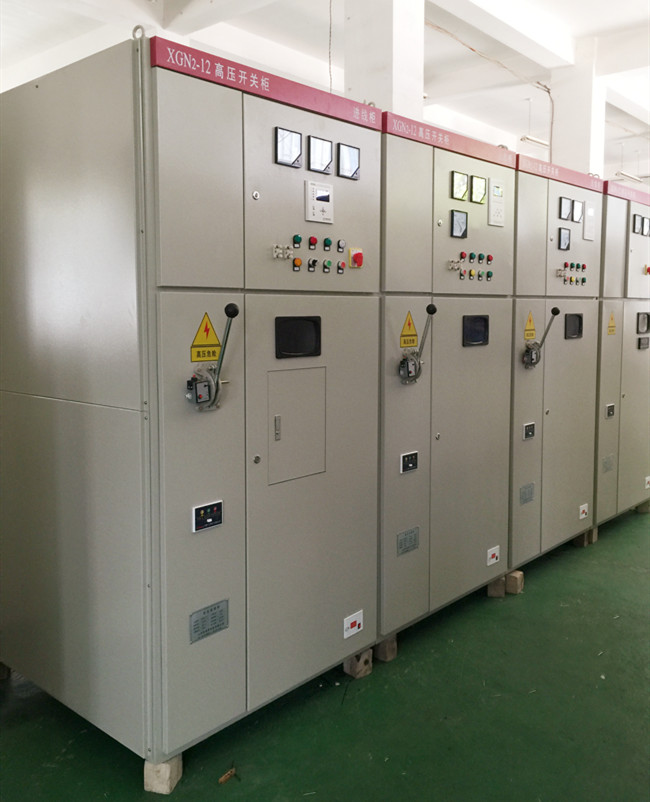

(1)、配电室 配电室:土建单位已经完成配电室的施工,室内装饰装修已全部完工,室内电缆沟已按设计要求全部完工,配电室符合移交条件。 (2)、基础:槽钢安放位置要与配电室预留的设备风道相对应,设备离墙的最小距离必须满足规范和设计的要求。 设备到达现场: (3) 、若配电室、基础未建好,设备要有临时存放的位置,且必须做好防雨措施。 2.安装 2.1各配电房门窗须严密,房内清洁。 2.2配电盘安装稳固。盘内设备与各构件间连接牢固。 2.3盘、柜的接地应牢固良好。装有电器的可开启的盘、柜门,应以软导线与接地的金属构架可靠连接。 2.4端子箱安装应牢固,封闭良好,安装位置应便于检查,成列安装时,应排列整齐。 2.5配电盘内布线要横平竖直,螺丝不能有松动,线头接触良好。 2.6盘内各元件固定可靠无松动,触头无氧化,无毛刺。 2.7二次回路的连接件均应采用铜质制品。接线的具体要求: 2.7.1电气回路的连接(螺栓连接、插接、焊接等)应牢固可靠。 2.7.2电缆芯线和所配导线的端部均应标明其回路编号;编号应正确,字迹清晰且不易脱色。 2.7.3配线整齐、清晰、美观;导线绝缘良好,无损伤。 2.7.4盘、柜内的导线不应有接头。 2.7.5每个端子板的每侧接线一般为一根,不得超过两根。 2.8 400伏及以下的二次回路的带电体之间或带电体与接地间,其电气间隙应符合规范和设计要求。 2.9使用于连接可动部位(门上电器、控制台板等)的导线尚应符合下列要求: 2.9.1应采用多股软导线,敷设时应有适当余度。 2.9.2线束应有加强绝缘层(如外套塑料管等)。 2.9.3与电器连接时,端部应绞紧,不得松散,断股。 2.9.4在可动部位两端,应用卡子固定。 2.10引进盘、柜内的控制电缆及其芯线应符合下列要求: 2.10.1引进盘、柜的电缆应排列整齐,避免交叉,并应固定牢固,不使所接的端子板受到机械应力。 2.10.2铠装电缆的钢带不应进入盘、柜内;铠装钢带切断处的端部应扎紧; 2.10.3用于晶体管保护、控制等逻辑回路的控制电缆,当采用屏蔽电缆时,其屏蔽层应予接地;如不采用屏蔽电缆时,则其备用芯线应有一根接地;
|
